Su Dongs tekniske personale vil diskutere med dig installationen af ​​Box Filter Press

Jiangsu Sudong Chemical Machinery Co., Ltd. 2024.06.07
Jiangsu Sudong Chemical Machinery Co., Ltd. Virksomhedsnyheder

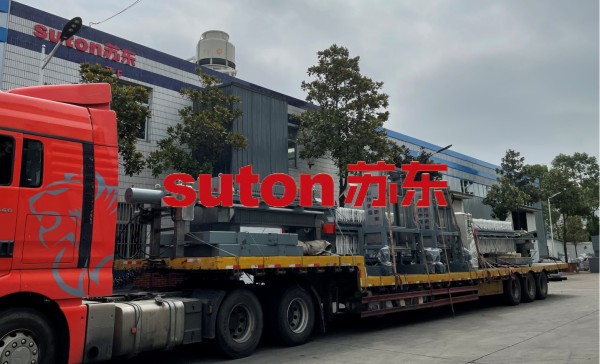

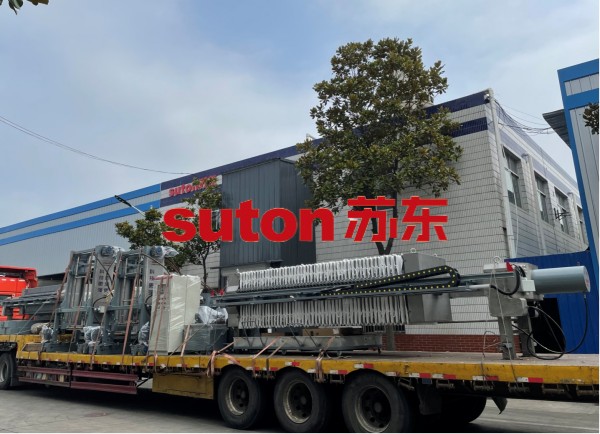

For nylig ankom XAYZB80/1070-U-forstærket polypropylenpladeboksfilter presset af en kunde i Shaanxi til kundens websted glat, og Sudong udførte hurtigt installationsarbejdet. Lad os følge teknikerne og se på installationsteknikkerne i Box Filter Press.

1. Hele maskineløftning

Når du løfter enheden, skal du fjerne den hydrauliske station, og fjern derefter alle bevægelige filterplader (vær forsigtig med ikke at beskadige tætningsoverfladen på filterpladen, når filterpladen fjernes) for at reducere løftevægten. Løfteståltovet skal koble sig til de udsatte dele i begge ender af tværbjælken til løft. Under løft skal tyngdepunktet bestemmes nøjagtigt, og udvælgelsen af ​​ståltov skal være rimeligt. Kontaktområdet mellem ståltovene og komponenterne skal polstres med bløde materialer, og hver komponent skal ikke blive beskadiget. Når rackinstallationen er afsluttet, skal du placere filterpladerne tilbage i stativet i den originale rækkefølge. Den lille maskine kan løftes som en helhed.

2. installation af maskinen

(1) Maskinen skal generelt installeres i en bygning ca. 2-2,5 meter over jorden for at lette losning og transport af filterkager. Det må ikke installeres i udendørs områder.

(2) Inden installation skal du lægge fundamentet og indstille reserverede huller til ankerbolte til sekundær fugning.

(3) Under installationen skal de to tværbjælker af maskinen justeres med en planmåler i det samme plan. På samme tid, for at lette strømmen af ​​filtrat under drift, kan udløbsenden være 30-40 mm lavere end den anden ende.

(4) Under installationen er de to maskinben fastgjort med ankerbolte. Fonden skal fuges to gange.

(5) Installationsstedet skal ikke være for langt fra materialehåndteringsstedet. Basen på hele maskinen skal være en vis afstand højere end fundamentoverfladen for at placere en flydende opsamlingsbakke under maskinen.

(6) Det elektriske kontrolskab skal installeres et sted, der er ude af kontakt med korrosionskilder, med en omgivelsestemperatur på 0-55 ℃, en relativ fugtighed på 5-95%og ingen kondens. Undgå skade på elektriske komponenter, der kan påvirke normal drift.

(7) Valget af foderstrømningshastigheden skal være baseret på det begrænsede tryk og strømningshastighed, og et returrør og trykmåler skal installeres på foderrøret for at sikre, at maskinen fungerer inden for et sikkert arbejdstryk. Hvis modellen kan vaskes, skal udvælgelsen af ​​vaskepumpen tilpasses til foderpumpen, og trykpumpens tryk er lidt højere end til foderpumpen.

(8) Installation af rørledningsystemet kan udføres af brugerne i henhold til rørledningslayoutdiagrammet og i kombination med den faktiske situation på stedet, men det skal sikres, at installation, anvendelse og vedligeholdelse er praktisk. Rørledningen skal være så kort som muligt og minimere vendinger.

(9) Installationspositionen for den hydrauliske station kan bestemmes af brugeren, og hvis der er behov for ændringer, kan olierøret konfigureres af brugeren.

(10) Tilslut netledningen og andre komponenter til det elektriske kontrolskab i henhold til terminal ledningsdiagram og kontroller for at sikre, at de er korrekte.
